日本福島第一核電廠發生事故到今(11)日已經滿4周年了,目前的計畫以及最大的難關是持續進行廢止核子反應爐的工程,同時廢除4座核子反應爐預計時間最長要40年。

根據日本放送協會NHK 今(11)日晚間19時15分(台灣時間18時15分)報導,東京電力公司社長廣瀨直己率領員工今天下午3時(台灣時間下午2時)召開記者會時表示:「關於廢爐,是30年、40年很長的道路要走,雖然是很長很艱辛的路程,但我確信絕對會做到。」

全站首選:米克拉颱風大迴轉!氣象專家提醒罕見6月底梅雨鋒面近台

NHK報導中說明,福島核災中,核子反應爐有3座熔毀(melt down),而熔毀的核燃料碎片掉落在反應爐圍阻體容器(containment vessels)底部。

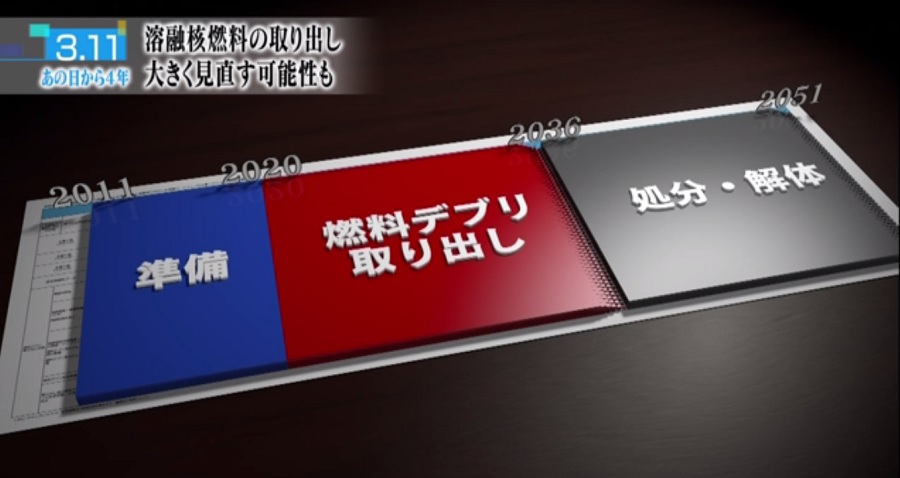

根據東京電力公司的廢爐工程表,福島第一核電廠4座核子反應爐同時廢爐的時程「最長需要40年」的時間,分別是:9年「準備期」(2011年~2020年)、16年「核燃料碎片取出期」(2020年~2036年)、15年的「處分‧解體期」(2036年~2051年)。

其中最大的難關,就在「燃料碎片取出期」。首先必須修補反應爐圍阻體容器,然後進行「灌水」工程,將整個反應爐圍阻體容器注滿水,之後再用工程手臂深入反應爐中將核燃料碎片取出。因為在水中作業,才可以大幅度降低輻射線的影響,也比較安全。

美國在1979年發生的三哩島核泄漏事故就是採用「灌水後取出核燃料碎片」這樣的工法,使用攝影機確認碎片的所在,再灌水後取出碎片。

但是日本原子能損害賠償暨廢爐等支援機構表示,福島第一核電廠的狀況比三哩島更嚴峻困難。舉例來說,1號機熔毀後,大量的燃料碎片掉落在反應爐圍阻體的底部,並直接將金屬熔穿出一個洞,也就是「圍阻體容器直接接觸」(Shell Attack)的現象。

而這使得要修復圍阻體容器非常地困難,當圍阻體容器有破洞的狀況下,要進行「灌水」工程也就同樣困難了。日本原子能學會廢爐檢討委員會委員長宮野廣表示,一定要充分考量灌水工程,導致水外漏的對應措施。

NHK報導指出,還必須考量1號機的狀況是,幾乎全部的核燃料都熔毀,碎片掉落在圍阻體容器的底部。因此,日本相關單位正在考慮另一種工法來取出核燃料碎片。也就是直接在圍阻體反應爐的底部直接開一個洞,再從這個洞用機器人直接回收核燃料碎片。

可是,這種方法也面臨非常大的困難。在使用工業用內視攝影機觀察1號機內部情形時發現,影像出現非常多的雜訊,這是由於1號機內部強烈的放射線所造成的影響。如果直接在圍阻體容器開洞的話,恐怕將會有極為強烈的輻射線飛射而出。

原子能專家宮野廣表示:「直接遭受輻射線的曝害,這將使得作業環境非常地險惡,這是非常大的問題。我想如果由人來直接進行作業的話,是非常困難的。」 NHK報導指出,現在相關單位正在進行兩方面的研究:輻射線防護的技術、機器人開發。

究竟是要採用「灌水」工法?還是要不灌水直接開洞取出的工法?這將是廢爐要面臨重要的抉擇問題。

專家宮野廣的想法是,關於時間的問題,還是不要那麼急會比較好。他認為,盡量不要使輻射線外漏的處理工法的選擇,在今後也是非常重要的。

廢爐工程要40年的時間,而滿4周年的今天,只過了1/10的時間,但是在今後漫長的道路中,像這樣的困難和選擇將會不斷地出現。
