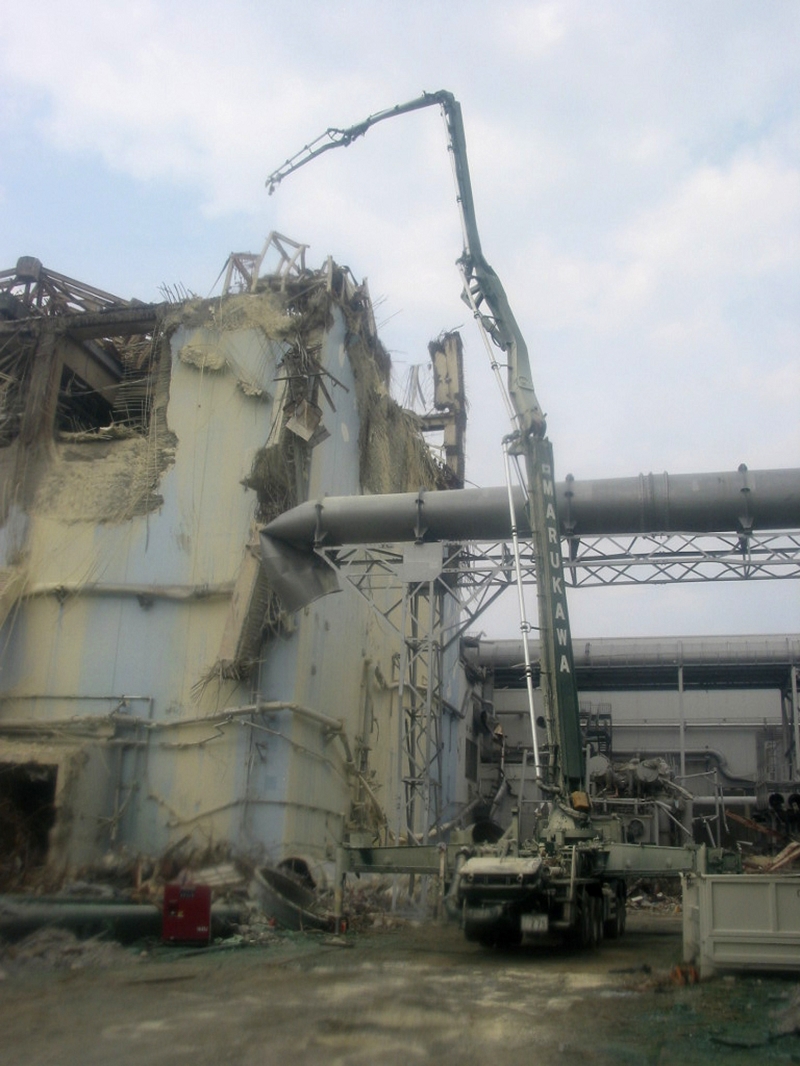

東京電力公司昨(14)日宣布,為防止福島第一核電廠1號機組的放射性物質持續擴散,將自27日起開始覆蓋反應爐廠房的外罩。此外,同樣發生過氫氣爆炸的3、4號機組則將從本月下旬開始實施清除現場周圍瓦礫等準備工作。

根據日本共同社報導指出,1號機組的外罩南北長約47公尺、東西寬約42公尺、高約54公尺,宛如一頂帳篷把整個廠房緊密地覆蓋住。這座外罩採用聚酯材料和鋼鐵框架製成,具有抵抗地震和颱風的能力。為減少施工人員在施工時所受的輻射汙染,將在廠區外先把零件組裝成大型部件,然後使用大型起重機在現場搭建。

此外,東電也宣布,用來處理福島第一核電廠內輻射汙水的汙水淨化系統也在14日當天開始運轉,據了解,這部由美國CULEON公司提供技術支援的銫吸附裝置,在14日凌晨3點45分開使用低放射汙水進行試運轉,東電認為淨化效果符合預期,銫含量減少至三千分之一。
