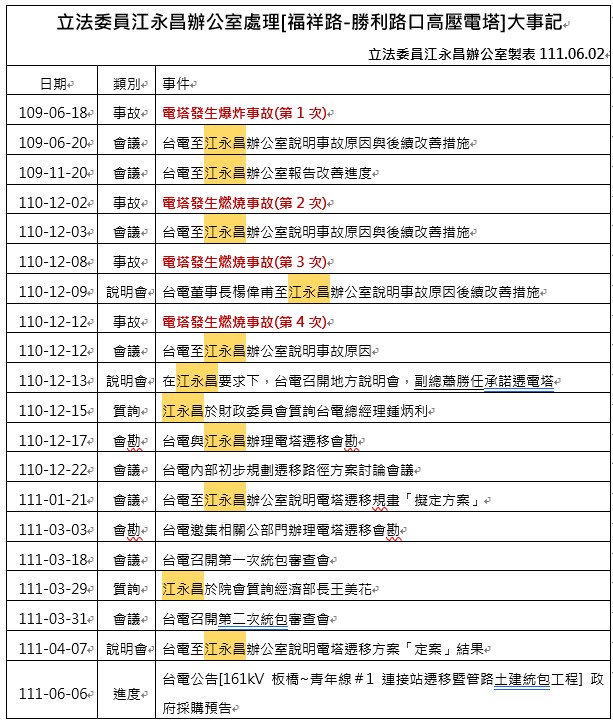

座落在新北市中和區福祥路與勝利路交岔口的高壓電塔,於一年半內發生四次起火燃燒事故,已對居民造成不安。在立委江永昌力促與監督下,台電公司的拆除計畫及經費終於確定,土建統包工程目前已進入政府採購預告程序,將於今(111)年7月公開招標,目標在三年內完成電塔遷移

江永昌透漏,台電在內部規劃電塔遷移位置及工程直井的選址時,至少研究了10種方案,其中用地需協調國、市有土地使用、經費最佳化的評估及民眾陳抗的溝通等因素;經過他跟台電多次協調、討論後,最終從4項可行性較高方案中確定現在進行中的計畫。

江永昌說,已定案的遷移計畫為評估效益最高,不僅是經費最省、工期最短、拆除最多座高壓電塔,其選址更是對民眾最安全而且最不遮擋河岸視線的最佳方案。

在江永昌強調,台電已同意編列3.6億預算進行電塔拆除計畫;此案除要將堤內位於福祥路與勝利路交岔口的1號電塔拆除之外,也會將堤外的2號、3號等二座電塔一併拆除,並在高灘地新設距離民宅更安全、更遠的連接站。

江永昌表示,事故電塔佇立當地超過30年,接二連三的燃燒事故皆肇因於台電因循苟且,未依年限汰舊換新劣化的絕緣礙子及充油電纜。為讓問題徹底獲得解決,他連續以質詢、 會勘、 定期進度追蹤會議、地方說明會等方法讓台電以最快速度定案,更同時要求經濟部長王美花、國營會執行長、台電總經理,必須革除台電過去在維護電塔經費上見樹不見林的陋習,改善更新設備及採購程序冗長的陳痾,讓台電找回解決問題的能力。

江永昌指出,眼下最重要的工作,是督促台電拿出負責的態度,依計畫如實如期遷移危險又醜陋的高壓電塔,莫再橫生枝節,又延宕了工程進度。

江永昌補充,原先台電承諾在111年底前,要將板橋~青年線3.7公里的劣化老舊充油式電纜,更換為更有保障之「新式交聯PE電纜」。在他的督促下,台電與包商日夜趕工,已提前半年全面抽換完畢。讓電塔遷移完工前的「居民安全」更加有保障!
