韓國決定永久關閉月城核電站1號機組

新頭殼newtalk | 文/中央社
1970-01-01T00:00:00Z

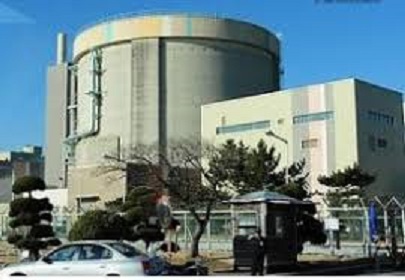

韓國原子能安全委員會24日召開第112次全體會議,審議通過「月城核電站1號機組永久關閉許可案」。   圖 : 翻攝自百度百科
韓國原子能安全委員會24日召開第112次全體會議,審議通過「月城核電站1號機組永久關閉許可案」。   圖 : 翻攝自百度百科

韓國原子能安全委員會24日召開第112次全體會議,審議通過「月城核電站1號機組永久關閉許可案」。這是繼「古里核電站1號機組」之後,韓國永久關閉的第二座核電機組。

南韓聯合新聞通訊社指出,月城1號機組於1982年在慶尚北道慶州市破土動工,1983年竣工並投入商業運營,2012年達到設計使用年限。

月城1號機組經過3年的繼續運營申請爭議,2015年獲准延壽10年至2022年。

韓國原子能安全委員會作出延長運轉決定後,當地2000多名居民提起行政訴訟反對這項決定。2017年2月首爾行政法院裁定韓國原子能安全委員會撤銷對核電機組的延長運轉決定,隨後韓國原子能安全委員會提起上訴。

報導指出,2018年,韓國水力原子能公社以月城核電站1號機組經濟效益不足為由決定提前關閉。今年9月,國會要求監查院針對韓國水力原子能公社提前關閉決定過程中可能存在的材料造假嫌疑進行審計監查。預計隨監查及行政法院二審判決結果出爐,相關爭議可能延長。
