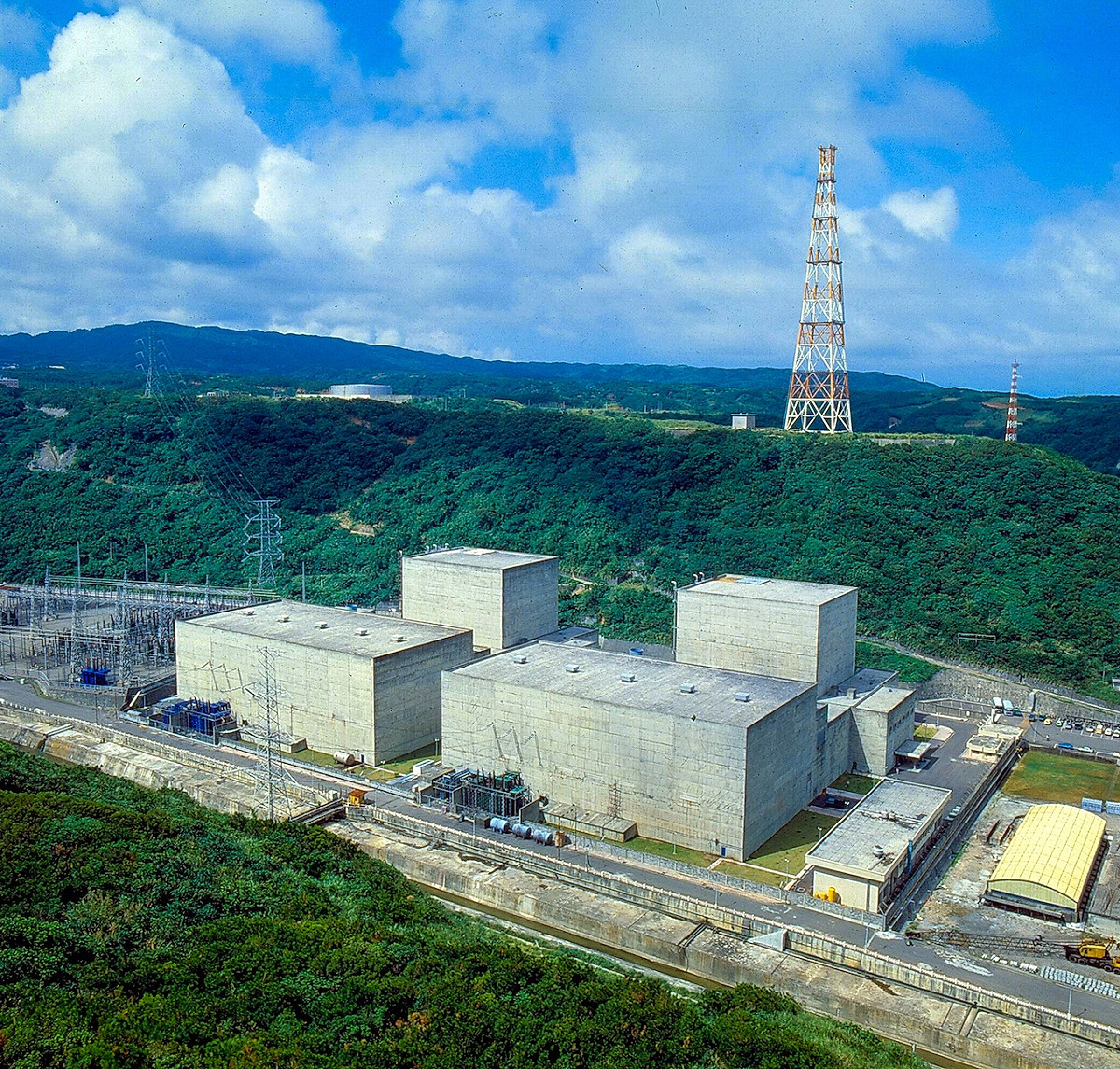

台電核一廠今(12)日獲原能會核發除役許可,2部機組歷經40年發電運轉,將隨2號機運轉執照15日屆滿後正式退役,成為全台首座邁入除役的核能電廠。

台灣電力公司表示,核一廠累積發電近3400億度,40年間每年平均提供超過200萬家戶年用電量,對於台灣民生經濟發展舉足輕重,進入除役階段後,預計8月起陸續拆除廠內鐵塔與氣渦輪發電機組,亦期盼地方政府協助用過核子燃料乾貯設施啟用,以利反應器爐心燃料移出,如期進行後續除役主要工作。

台電說明,核一廠為台灣十大建設之一,也是首座核能電廠,協助國家因應1970年代石油危機造成的經濟衝擊,也進而帶動台灣經濟發展及工業全面升級,核一兩部機組裝置容量皆為63.6萬瓩,分別於1971、1972年取得建廠許可,1978年12月與1979年7月正式商轉,繼核一廠1號機40年運轉執照於去年12月5日到期,2號機也將於7月15日到期,除役計畫在通過原能會、環保署審查後,今日正式獲發除役許可,也象徵電廠25年除役工作正式啟動。

台電表示,為期25年的除役作業包含前8年除役過渡階段,將興建第2期室內乾貯設施及低放射性廢棄物貯存庫,並執行除污作業,接著12年為除役拆廠階段,將拆除反應爐及汽機組件等,下一步廠址最終狀態偵測階段則需3年,進行廠區環境輻射狀況最終偵測,最後花2年拆除剩餘建物,讓土地復原。

台電最後強調,除役執行過程將持續監測環境,不會影響確民眾與周邊環境,請民眾放心。
