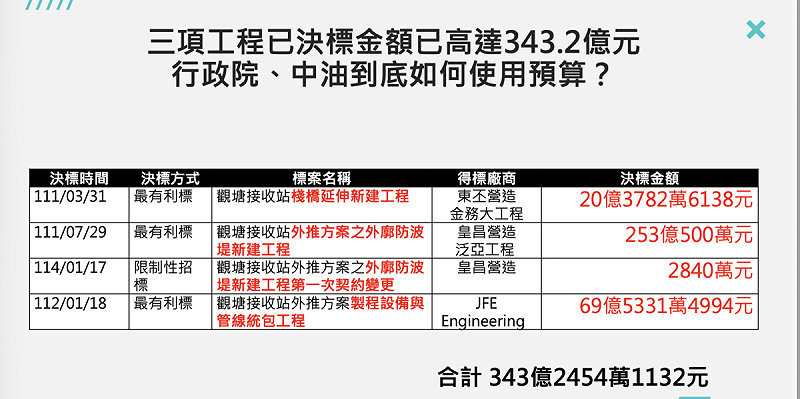

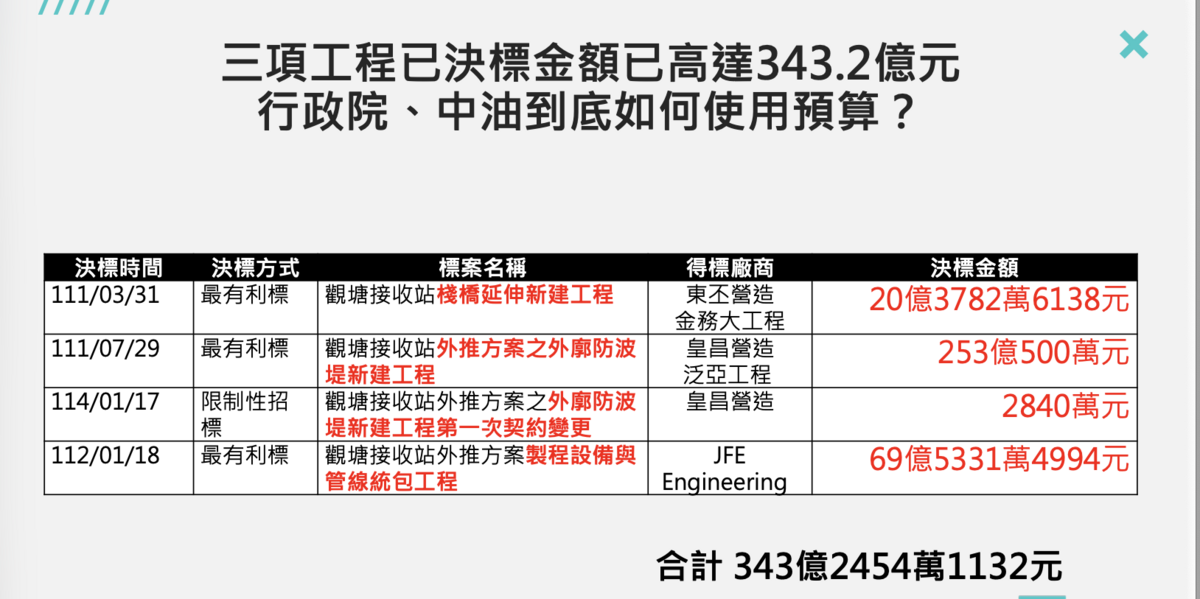

中油三接天然氣工程,因保護藻礁外推,預算從 660 億元暴增 305 億元。民眾黨立委黃國昌今(17)日質詢揭露,這個新增計畫政院 2022 年 3 月核定,新增預算編在 2023 年度裡,但立法院還沒審,中油就於 2022 年決標。另外,整個最後決標預算高達 343 億元,「從別的項目挪用過來?」中油董事長方振仁坦承,「對,還有工程準備金。」

中油桃園觀塘液化天然氣接收站(三接)工程預算爆發爭議,該工程因三接藻礁公投,蔡政府於 2018 年決議接收站外推。

現正最夯:美駐日大使諷薛劍「像沒訓練好的狗」謝長廷:諷刺貼切但恐冒犯狗

黃國昌質詢時表示,中油三接原規劃五項主體工程 660 億餘元,後來外推方案新增三項工程,時程延長 2.5 年,新增三項主體工程標案包括,棧橋延伸段工程、觀塘接收站外推方案之外廓防波堤新建工程及製程設備及管線工程。2021 年 5 月行政院宣布「中油三接外推方案」,預算增加 150 億、2025 年 6 月供氣。但實際上預算暴增305億元,展延工期至2029年底。這是大內宣嗎,怎麼政院記者會講 150 億元,後來會變成 305 億元?但中油董事長方振仁說,150 億元是講直接工程部分。

黃國昌質詢時說,修正計畫的預算什麼時候編的?方振仁先說,965 億元的部分是修正計畫的項目,是 111 年 3 月份政院核定,他們應該是 111 年度的預算書會揭露。

黃國昌則說,實際暴增的 305 億元預算,是 112 年度預算書才出來的,他詢問方振仁看到簡報了沒?這時方振仁才說他看到了。

黃國昌接著說,外推的工程是什麼時候決標的?方振仁說,111 年的 7 月。

黃國昌說,中油預算還沒送到立法院,立法院也還沒通過,「立法院審不審,對你們沒有差,我反正就決標下去了啊。連預算都沒有就可以辦決標?所以立法院在審國營事業的預算是形同具文嗎?」

方振仁則說,原始計畫是立法院同意。後續修正計畫是行政院核准,「我們先行動支」。

黃國昌說,這是行政院編了,立法院還沒審核,就先幹了嗎?「預算到 2023 年才編,但是我 2022 年決標了。」至於暴增 305 億元,預算書只有數字、計畫目的、計畫內容、投資總額,全部字數加起來不超過一百個字。是把立委當成閉成眼睛在審預算嗎?

黃國昌還追問,這三項工程最後多少?黃振仁先說,330 億左右。不過,黃國昌糾正,343 億元。先射箭再劃靶就算了,預算審查通過 305 億元,決標可以到 343 億元?

方振仁則說,直接工程 150 億元,但這個工程還有其他的項次。「這裡面我們會去籌備一些物調的」。黃國昌說,「會去從別的項目挪用過來?」方說,「對,還有工程準備金。」
