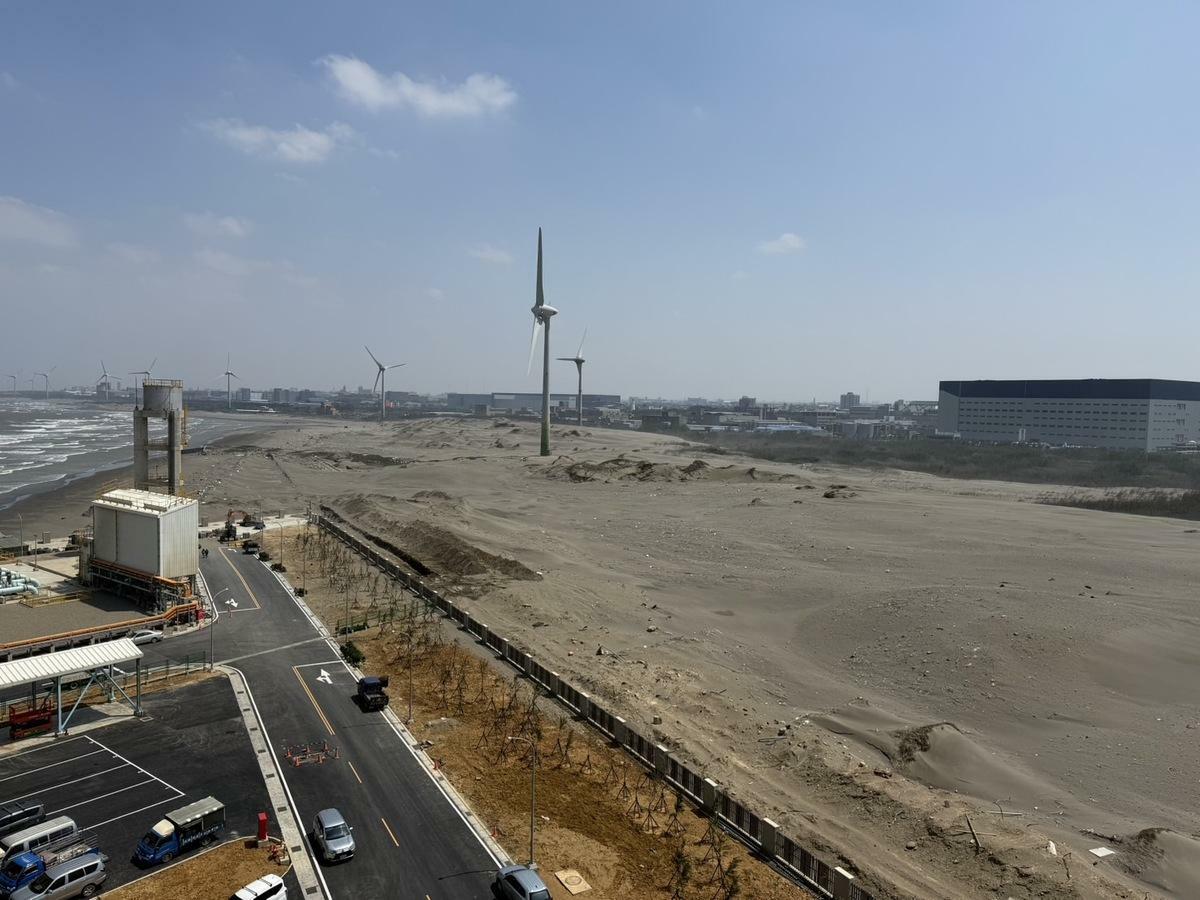

行政院政務委員、工程會主委陳金德今(19)日前往現勘台灣中油公司第三座天然氣接收站一期計畫工程及台電公司大潭電廠增建計畫,由於三接8項工程中已有部分完工,預計將於3月起陸續啟動各項運轉測試,陳金德要求中油應如期於6月供氣,以確保大潭電廠後續商轉使用,並穩定北部地區之供電。

工程會指出,三接一期計畫工程包含:建港及圍堤、外廓防坡堤、棧橋、棧橋延伸、氣化設施、製程及管線、儲槽、配氣站及路管共8項工程,目前有3項工程(棧橋、棧橋延伸及配氣站與路管)已完工,並將於3月起陸續進行各項運轉測試。陳金德指示中油在確保施工品質及工作安全的前提下,務必要達成6月供氣的里程碑,讓大潭電廠及早透過二接及三接供氣,透過雙氣源、雙迴路備源方式機動調度,以提供北部地區穩定供電。

當前熱搜:「拜託新北市民給我4年時間」 黃國昌:真心渴望從監督者變執行者

工程會表示,第三接收站計畫總經費965.62億元,目前總累計實際進度69.84%,預計3月底完成測試運轉後初期供氣、6月正式供氣,並於完工啟用後,提供台電公司大潭電廠7到9號燃氣機組所需天然氣,滿足北部民生、工業及燃氣發電廠的新增天然氣需求,未來北中南三座接收站可達分區供氣、相互備援,並可降低輸氣成本及風險。

工程會說明,大潭電廠增建計畫總經費1,104.6億元,建置3部燃氣複循環機組(7、8、9號機),總裝置容量合計為316萬瓩,完工後,3部機合計年發電量17,642百萬度。目前總累計實際進度99.39%,其中,8號機已於113年7月商轉,9號機已接受調度並預計114年4月商轉,7號機已併聯並預計4月初接受調度、6月商轉。

陳金德今天在經濟部國營司、中油公司及台電公司等人員的陪同下,現勘第三接收站氣化設施、LNG碼頭、棧橋工程,以及大潭電廠發電機組施工現況,他指出,為落實我國增氣減煤之能源政策,達成2025年天然氣發電占比達50%之目標,這兩項計畫至關重要,行政院相當重視,行政院長卓榮泰和他曾於113年6月分別訪查第三接收站計畫推動情形。

現正最夯:快訊》23:05臺灣東部海域發生規模7.0有感地震 最大震度宜蘭縣蘇澳、宜蘭縣宜蘭市、新北市雙溪、花蓮縣和平、臺北市木柵、基隆市、臺北市、新北市、桃園市三光、桃園市、新竹縣關西、花蓮縣花蓮市、臺中市梨山、南投縣合歡山、新竹市、苗栗縣南庄、新竹縣竹北市、苗栗縣苗栗市、彰化縣彰化市、雲林縣草嶺、雲林縣斗六市、臺東縣成功、嘉義縣番路、嘉義市、臺南市白河4級

陳金德提醒,中油及台電應緊密配合,積極克服工程施工介面等諸多問題,而各單位如在執行過程中涉及需跨部會協調事項,可提報工程會「公共建設督導會報」協調,讓各項里程碑都能如期達成。
