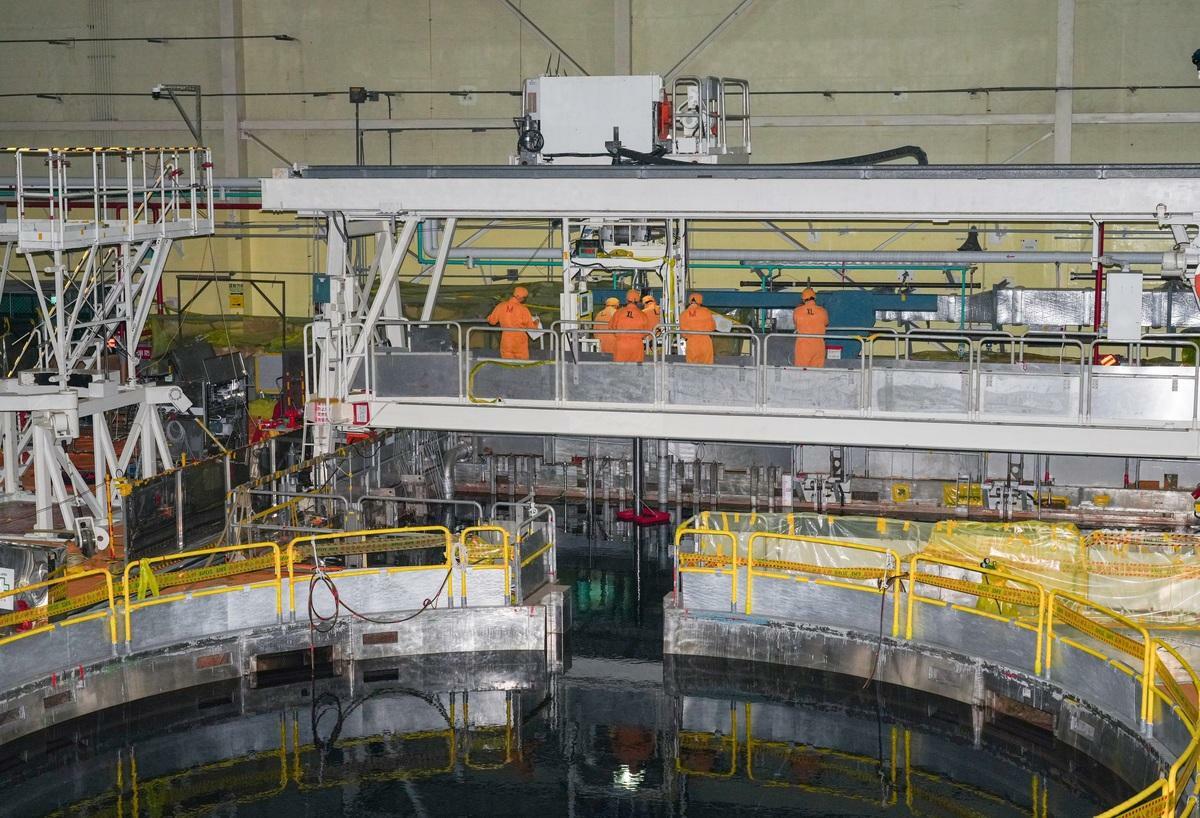

國內首束用過核燃料移出燃料池,台電表示,核一廠室外乾貯設施已獲新北市府核發水保完工證明,今(23)日起進行用過燃料運貯測試(熱測試),將用過燃料池中的燃料棒移至乾貯設施內,規劃先執行兩筒(112束)燃料,蒐集相關數據及資料分析,後續將測試報告送核安會進行審查。台電強調,測試過程中皆依程序進行嚴格把關,確保核安。

台電說明,乾貯設施需經過冷測試及熱測試。101年11月時已完成冷測試作業(整體功能驗證),並於102年獲核安會審查通過,並同意台電續依已核准的試運轉計畫書,進行熱測試作業。後續針對核一廠乾貯設施水土保持改善計畫,於今(113)年4月與新北市府達成協議,於6月12日開始施工,進行加高坡址擋土牆及改善排水等作業,於8月27日向新北市府申報完工,並於10月15日獲得新北市府核發水土保持計畫完工證明,得以開始執行實際燃料裝填、吊卸、搬移、貯存等熱測試作業。

台電進一步說明,熱測試過程包括移出兩筒用過核燃料(每筒可裝填56束核燃料,共計112束),並進行相關數據蒐集與安全分析,後續將向核能安全委員會申請乾貯設施運轉執照,待取得運轉執照後,即可將兩部機反應爐內的用過核子燃料逐步移出,降低除役機組風險,並確保核廢貯存的安全。

台電補充,核一廠乾貯設施之設計,係將用過核子燃料置入密封鋼筒內並填充惰性氣體後加以密封,再將密封鋼筒置入混凝土護箱。藉由金屬及混凝土做為屏障,將輻射與外部隔絕,並藉空氣自然對流作用,將熱量移除,完全不需要使用到水來冷卻。
