近來,自稱曾是「反核人士」的紅頂商人突然以「核能專家」身分倡議老舊核電廠直接延役,並「大膽建議」「將核一、核四的場址剷平,引進採用「芬蘭的OL3」,宣稱將使「台灣平均電價下滑30%左右!」
企業家在用自己的經費投資、發展產業時,會先研究產業趨勢利弊,應該不會只憑道聽塗說就盲目下注! 難道不是用自己的錢就可以隨興「建議」? 其實,因為芬蘭的OL3興建冗長、施工品質與經費暴增等問題,讓企業與金融界對大型核電望之卻步,是大型終結的開始,絕不是童先生口中的寶貝。
21世紀初,氣候變遷問題開始成為顯學,車諾比核災陰影漸退,加上核電業者刻意鼓吹,歐美各國開始考慮興建核能電廠。芬蘭國會認為核能”是最具成本效率的可能… 可以減少CO2排放”,於2002年5月通過興建新核電機組計畫,是西方國家自車諾堡核災後首座核能電廠訂單,深具指標作用。

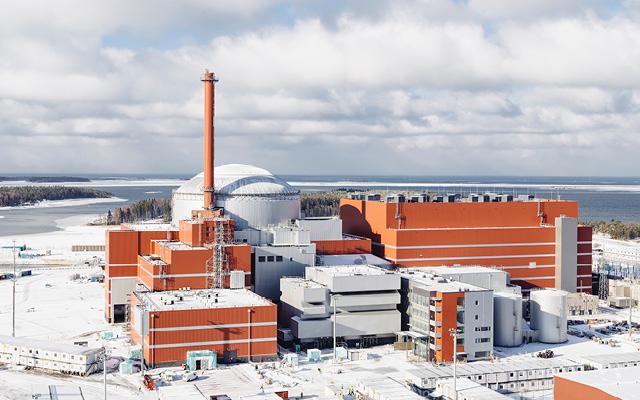

芬蘭TVO公司位於Olkiluoto的第3座核電機組(OL-3)計畫,是全球第一座第三代反應爐,160百萬千瓦的歐洲壓水式(EPR)反應爐,為全球最大的核電機組,由法國Areva公司與德國西門子合作承接。為了吸引後續可能的其他核電機組訂單,承包商信心滿滿,設定合約總經費為32億歐元,超過經費由承造公司自行吸收,免除TVO公司可能的財務風險。2005年8月開始興建,預計2009年5月運轉。合約並規定延遲一年內,每遲一週罰總經費的0.2%, 之後0.1%,最高延遲運轉罰金為合約的10%。
2006年7月才開工一年,芬蘭TVO公司即宣佈此計畫已進度落後12個月! 之後,工期不斷落後;2007年底Areva宣布再度延後半年 - 興建2.5年落後2.5年! 這時,芬蘭總理公開認為「核能不能作為解決氣候變遷的方法,節約能源會更有效」。
西門子公司於2009年底退出,股權以20億賣回給Areva。2012年因為遲遲沒有機組供電,TVO公司要求承包商Areva賠14億歐元由他處買電供應的電費損失。
計畫歷時18年,終於在2023年4月16日正式併網,經費已超過110億歐元。法國國營Areva公司成為最大輸家,2017年初估計總債務高達100億歐元,只好由法國納稅錢填補坑洞,公司重組。
品質不符要求是工程不斷延宕的主要原因,例如:圍阻體無法符合芬蘭原子能監督機構(STUK)要求 – 不能承受飛機撞擊,打掉重做。焊接承包商未依程序,缺乏適當測試,主結構焊接品質差,重做;電子化儀控系統容易被駭客侵入,要求增加類比式備用儀控等。

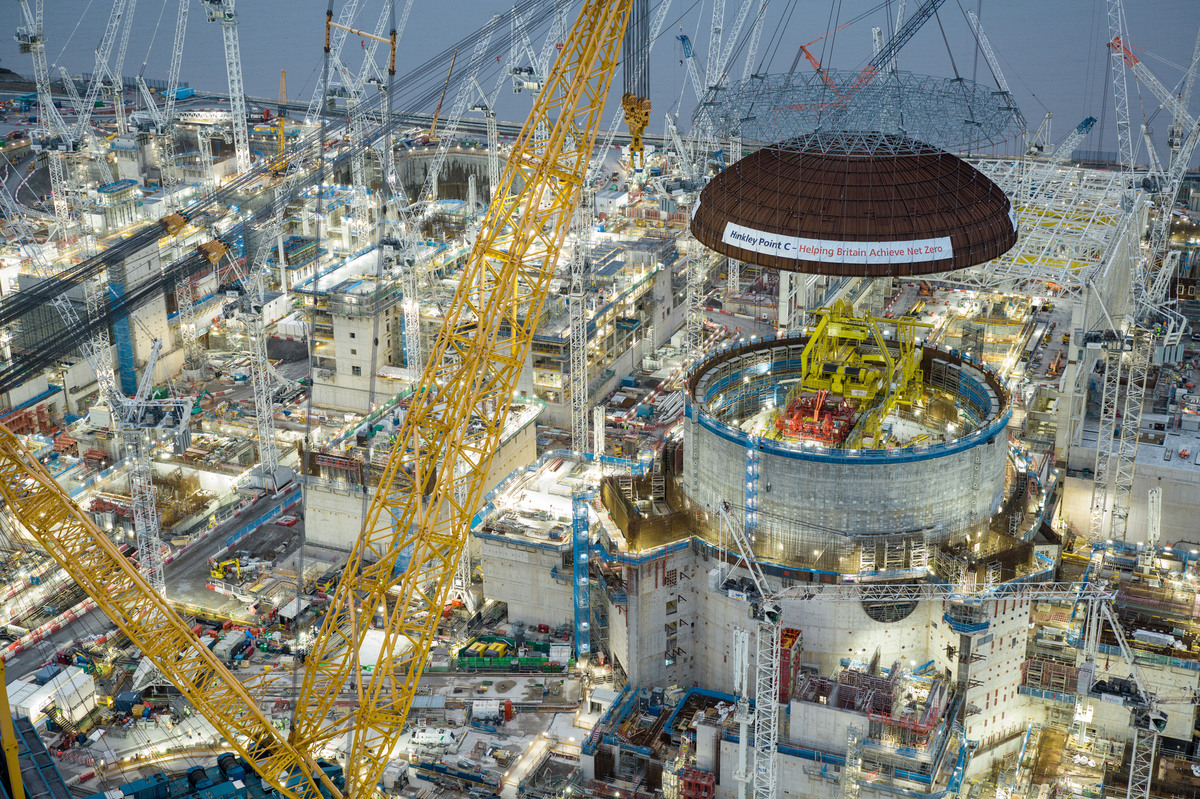

工程延宕、預算暴增重複發生在其他類似的計畫。法國於2007年12月開始興建同型反應爐,預計2012年運轉。目前最新裝填燃料時間是2024年中 – 已蓋17年﹗經費從原估計30億歐元已爆增至132億歐元。英國2018年起在Hinkley Point C興建兩座同型反應爐計畫,預計2025年併網;同樣發生工程延宕,經費不斷追加,依目前進展推估,可能2031年才能正式供電。合約中,承包的法國EDF Energy公司負責所有經費,英國政府同意以保證價格,每度3.47台幣(每千度電92.5英鎊)購電。這計畫沒完成前不知是英國政府,還是EDF Energy會是贏家,但這電價絕對不便宜。
芬蘭OL-3固定興建價格是核電承包公司過度低估所致,從此沒有業者願意承接如此巨大的賠本生意。能夠符合核電安全規範的工程施作人員與設施供應商日益稀少,工程延宕與預算追加必然發生,這是為何新建大型核電計畫日益稀少,核電業者開始狂推根本未臻成熟的小型核電廠計畫,其實是想創造另一個「夢想」!
在網路發達的現代社會,核電的相關資訊垂手可得,童先生在發言前至少應多方查閱核能工業的實際發展,不是僅僅偏聽後不斷放送。想用「芬蘭的OL3」讓「台灣平均電價下滑30%左右!」實在是個國際笑話!
作者:徐光蓉,台大大氣系退休教授,現為媽媽氣候行動聯盟理事
