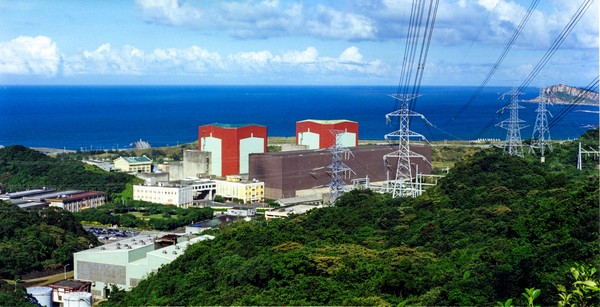

新北市政府近期與台電達成協議,同意在3週內完成核一廠室外乾式貯存水保計畫核定程序,但核二廠乾貯訴訟案目前仍在審理中,台電盼新北市府高抬貴手,繼續支持推動核二乾貯。新北市長侯友宜今(3)日重申,一定要確保安全無虞,才能使用核能,核二的問題還在訴訟中,靜待司法處理。
侯友宜下午出席新北市傑出護理人員頒獎典禮前受訪,對於核一乾貯場從前任市長朱立倫任內到現在,歷時近11年才解套,時間點又剛好靠近520新任總統就職前夕,是否有其他考量?侯表示,面對新北市所有的能源,市府只有一個專業考量,包括核能安全及產業經濟發展,一定要確保核能安全沒有問題、供電無虞,讓經濟產業往前推動。
至於核二乾貯計畫,侯友宜強調,從頭到尾完全以安全為最大的考量點,一定要確保安全無虞,才能夠順利讓核能使用,核二乾貯場興建問題,目前還在訴訟當中,一切靜待司法處理。
農業局說明,核一室外乾貯水保計畫第二次變更案於112年3月16日經台北高等行政法院判決應予核定,新北市政府決定不上訴,將依法院判決辦理核定,但台電一直未將水保計畫送來,以致新北市府無從核定。
農業局指出,4月1日台北高等行政法院調解決定,台電依水土保持計畫審核監督辦法第6條規定檢送6份水土保持計畫書圖至新北市府,新北市府於收到書圖後3周內完成核定。自112年3月16日法院判決後,歷經1年1個月,經濟部於今年4月19日將台電6份水土保持計畫書圖核轉新北市府,新北市府現正辦理核定中。
