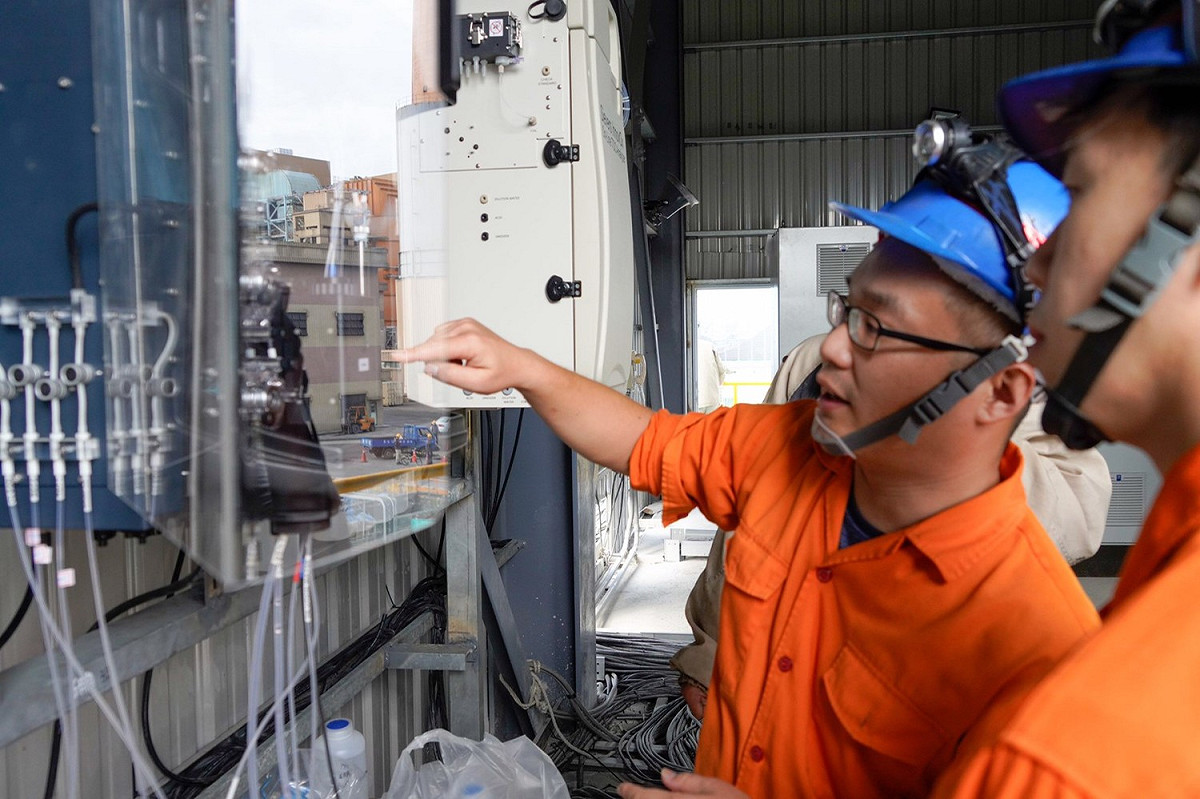

台中電廠10月初因放流水硼超標,遭到台中市政府開罰,台電今(23)日表示,中火新建廢水處理廠將在25日起展開功能測試,由於必需以每日最大廢水量來測試設備功能,因此中火將依法規安排8部機組運轉,預計30日起便可恢復「改善功能未確認完成」期間採自主減產50%方式運轉。

台中電廠上(11)月6日提交改善計畫書,台中市政府18日核准,中火已於上月底即完成土建工程及儀電設備安裝,也陸續完成該廢水處理場超過90個槽體、100個泵及相關週邊設備之性能測試與功能調校,台電於19日向台中市府報備後,25日將展開功能測試。

台電指出,功能測試期間需以最大廢水量進行測試,因此屆時將有8部機組進行運轉,為確保穩定測試作業,台電今日預先將停機中的1號機及7號機,提前熱機逐步升載,台電也強調,29日功能測試完成後仍將依據改善計畫書之承諾,「改善功能未確認完成」期間持續自主減產50%。

台電強調,新建廢水處理場自5月起開始施工,努力趕工下於12月建設完成全台最大的排煙脫硫廢水處理場。,中第一階段降低硝酸鹽氮部分,已於9月底完成。目前持續針對放流水中的硼及其他重金屬等進行提升改善。

針對放流水中硼的部分,計劃透過兩道關卡降低硼濃度。首先利用化學混凝讓廢水中的硼形成固體物質並分離出來,經此程序剩餘廢水中硼濃度已可大幅降低,台電公司再加上第二道程序,利用樹脂將剩餘廢水中其他的硼吸附出來,經過兩道關卡,放流水中硼濃度必可降至國家放流水標準以下。

台電表示,為因應國家新放流水標準,台電公司自103年起即與工研院合作,規劃提升台中電廠廢水處理能力,並加速新建廢水處理廠,台電強調,新建廢水處理場完成後,廢水處理能力將大幅提升,符合國家加嚴標準,台電也承諾放流水檢測達標後才會開始排放
